Voor de meeste daken is lente of herfst het beste moment voor een dakrenovatie planning: winter en zomer verschil zit vooral in temperatuur, hechting en beschikbaarheid van vakmensen. Bij temperaturen in een matig bereik verwerken bitumen en EPDM het beste, en dat bereik komt in maart tot mei en september tot november het vaakst voor. Zomer is een prima alternatief als je een korte, voorspelbare periode zonder hittegolf kunt vinden. Voor winter reserveer je noodgevallen of situaties waarin structurele schade geen uitstel toelaat.

Een gemiddeld plat dak van 50 m² kost meestal enkele werkdagen, van afbraak tot afwerking. Dat is de vuistregel waarmee je zelf een planning kunt maken, ongeacht het seizoen.

Wanneer schakel je meteen een vakman in in plaats van te wachten op het ideale seizoen?

In die gevallen belt u de spoedservice, ongeacht de datum op de kalender. Voor gepland onderhoud loont het wél om het seizoen strategisch te kiezen.

Belangrijkste inzichten

Lente en herfst bieden de meest betrouwbare combinatie van temperatuur, materiaalhechting en beschikbaarheid van vakmensen voor een geplande dakrenovatie.

PuntDetails
Beste seizoenKies lente of herfst voor de stabielste temperaturen tussen 5°C en 25°C.
Tijdlijn 50 m²Reken op enkele werkdagen, afhankelijk van weer en complexiteit.
MateriaalgevoeligheidBitumen wordt te zacht bij hitte, EPDM moet spanningsvrij liggen tegen scheuren.
InspectiemomentPlan een controle vóór én na de winter om vorstschade tijdig te ontdekken.
Top Roof DakdekkersBiedt inspecties, renovatie en 24/7 spoedservice binnen een uur, het hele jaar door.

Inhoudsopgave

Dakrenovatie planning winter zomer verschil: wat verandert er per seizoen?

Het verschil tussen de seizoenen zit niet alleen in de temperatuur buiten. Het gaat om drie factoren die samen bepalen of een klus goed verloopt: materiaalgedrag, beschikbaarheid van vakmensen en het risico op vertraging door weer.

In de zomer is de lucht warm genoeg om altijd te kunnen werken, maar het dakoppervlak zelf kan flink heter worden dan de omgevingstemperatuur. Bij volle zon loopt een donker EPDM-membraan op tot 70 à 80°C, ver boven de ideale verwerkingsrange. Bitumen wordt dan te zacht, waardoor voetafdrukken en blijvende vervorming ontstaan. In de winter is het omgekeerde probleem: materialen worden stug, lijm hecht trager en vorst kan de onderconstructie beschadigen tijdens de werkzaamheden.

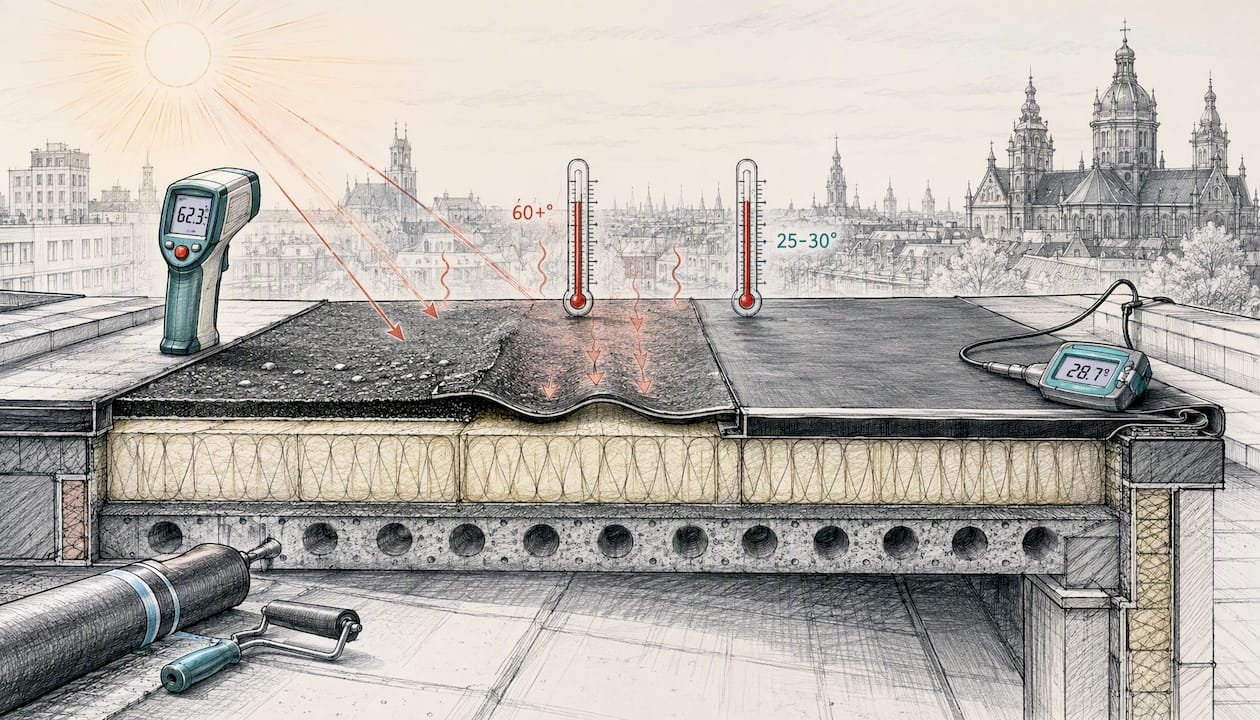

Technische illustratie: hoe temperatuur het gedrag van dakmaterialen beïnvloedt

SeizoenBeste seizoen voor uitvoeringWeers- en temperatuurrisico’sBeschikbaarheid vakmensen / doorlooptijdKwaliteit & hechting materialenTijdlijn / projectduurKostenfactoren
Lente/herfstMeestal ideaalMatig, stabiele temperaturenGoed bereikbaar, kortere wachttijdBeste hechting binnen 5°C tot 25°Cenkele werkdagen bij 50 m²Vaak lager door minder drukte
ZomerGeschikt bij koelere periodesHitte, dakoppervlak tot 70°CDrukke periode, langere wachttijdRisico op vervorming bitumenVergelijkbaar, mits vroeg/laat geplandKan hoger uitvallen door piekvraag
WinterAlleen bij spoed of noodzaakVorst, neerslag, korte dagenRustiger, snellere inplanning mogelijkRisico op slechte hechting onder 5°CKan langer duren door weersuitvalExtra kosten voor afdekking en verwarming

Zomer werkt goed als je vroeg in de ochtend of laat in de middag verlijmt, precies zoals ervaren dakdekkers al jaren adviseren om dakoppervlaktes koeler te houden tijdens het werk. Een hittegolf midden in juli is echter een reden om een week uit te stellen, zeker bij bitumenwerk.

Winter is verdedigbaar bij kleine reparaties, spoedgevallen of wanneer een dak simpelweg niet langer kan wachten. Grote renovaties in januari zijn af te raden: de kans op vorstschade tijdens de uitvoering en op vertraging door sneeuw of ijzel is aanzienlijk.

Lente en herfst bieden de stabielste combinatie van temperatuur en beschikbaarheid. Bij grote projecten, zoals een compleet bedrijfsdak of een VvE-renovatie, is dit vaak het verschil tussen een soepele planning en weken vertraging.

Welke temperaturen verdragen bitumen, EPDM en pannen?

Materialen bepalen uiteindelijk hoeveel speelruimte je hebt in de planning. De vuistregel van 5°C tot 25°C geldt voor de meeste bitumineuze systemen en EPDM, maar de manier waarop elk materiaal faalt buiten die grenzen verschilt.

De officiële Vakr_C richtlijnen voor dakbedekkingen beschrijven precieze aanbrengprincipes voor kleef- en mechanisch bevestigde systemen, inclusief toleranties bij opstanden en aansluitingen. Wij toetsen elke offerte aan deze normen, ook bij spoedwerk.

Pro-tip: Laat EPDM-rollen bij koud weer minimaal een dag op kamertemperatuur acclimatiseren voordat je ze verwerkt. Koud, stijf rubber legt zich niet goed spanningsvrij en dat merk je pas maanden later als er scheuren ontstaan bij de naden.

Technische tekening van het acclimatiseren van EPDM rollen binnenshuis

Hoeveel tijd en geld kost een dakrenovatie van 50 m²?

Reken bij een standaard plat dak van 50 m² op enkele werkdagen: dag één is afbraak van de oude laag, dag twee en drie zijn voor isolatie en nieuwe bedekking, de laatste dag is afwerking en controle. Bij regen of vorst kan dit oplopen, simpelweg omdat je bepaalde stappen niet kunt uitvoeren met natte of te koude ondergrond.

Kosten verschillen tussen seizoenen, meestal niet door het materiaal zelf maar door vraag en aanbod. In de herfst en het vroege voorjaar is de agenda van dakdekkers vaak rustiger, waardoor offertes scherper uitvallen. In de zomer, de drukste periode voor de meeste dakdekkersbedrijven, betaal je soms meer omdat de planning krapper is en spoedklussen voorrang krijgen.

KostenfactorToelichting
Bereikbaarheid dakHoogwerker of steiger nodig verhoogt de kosten, ongeacht seizoen.
AfdekvoorzieningenExtra zeilen en verwarming bij regen of vorst verhogen de winterkosten.
DoorlooptijdVertraging door weer betekent extra arbeidsuren en materiaalhuur.
MateriaalkeuzeEPDM en bitumen verschillen in prijs per vierkante meter, los van seizoen.
PiekvraagZomer- en vroege najaarsmaanden kennen vaak hogere vraag en dus hogere tarieven.

Wil je zelf rekenen? Vermenigvuldig je oppervlak met de prijsindicatie die je van je aannemer krijgt en tel 10 tot 15 procent extra op voor onvoorziene omstandigheden bij winterwerk. Meer over duurzame materiaalkeuzes voor dakrenovatie lees je in onze uitgebreide gids.

Hoe herken ik veroudering van mijn dakbedekking?

De signalen van een verouderd dak zijn vaak zichtbaar, maar worden pas opgemerkt als het te laat is. Loop je dak minstens twee keer per jaar na, met deze punten in gedachten:

Een inspectie vóór de winter voorkomt dat kleine gebreken verergeren door vorst en dooi. Een tweede inspectie ná de winter, doorgaans in maart, detecteert vaak schade die tijdens de koude maanden is ontstaan en die je anders pas in de zomer bij een lekkage opmerkt.

  1. Maak foto’s van elk probleemgebied, inclusief een overzichtsfoto van het hele dakvlak.
  2. Noteer de leeftijd van de dakbedekking, indien bekend.
  3. Vermeld eerdere reparaties of lekkages aan de dakdekker.
  4. Vraag om een schriftelijke inspectierapportage bij twijfel over de resterende levensduur.

Meer tips over signalen van slijtage vind je in ons artikel over de levensduur van je dakbedekking verlengen.

Wanneer moet je een dakrenovatie plannen en offertes aanvragen?

Een goede planning begint niet bij de uitvoering, maar minstens zes tot acht weken daarvoor. Materiaalvoorraad, beschikbaarheid van ervaren dakdekkers en eventuele vergunningen kosten tijd, zeker in de drukke periodes.

  1. Plan een inspectie. Laat je dak beoordelen, idealiter in het najaar of vroege voorjaar.
  2. Vraag minimaal drie offertes aan. Vergelijk niet alleen de prijs, maar ook materiaalkeuze en garantietermijn.
  3. Kies je materiaal. Bespreek met je aannemer of bitumen, EPDM of een ander systeem het beste past bij je situatie en budget.
  4. Stel planningsvensters op. Kies een Plan A, B en C startdatum met een marge van één tot twee weken, zodat weersomstandigheden je niet meteen vastzetten.
  5. Bereid de locatie voor. Zorg voor bereikbaarheid, ruimte voor materiaal en, bij VvE’s, communicatie naar bewoners.

Pro-tip: Werk je in de zomer? Plan de verlijmingswerkzaamheden in de koelere momenten van de dag. Dakdekkers adviseren dit omdat het dakoppervlak dan koeler is dan op het heetst van de dag, wat de hechting van bitumen en EPDM ten goede komt.

Wil je weten hoe je de juiste aannemer selecteert voor dit soort werk? Bekijk onze criteria voor het selecteren van een aannemer voor dakrenovatie.

Wat doe je bij een acute lekkage in de winter of zomer?

Een lekkage wacht niet op het juiste seizoen. De eerste stappen zijn overal en altijd hetzelfde: veiligheid boven alles, dus blijf van het dak af bij gladheid, storm of onweer.

Een tijdelijke afdekking met zeil of noodherstelband is precies dat: tijdelijk. Het voorkomt verdere schade voor een paar dagen, maar lost de onderliggende oorzaak niet op. Bij structurele schade aan de onderconstructie, of bij herhaalde lekkages op dezelfde plek, is uitstel duurder dan direct ingrijpen.

Top Roof Dakdekkers biedt een 24/7 spoedservice waarbij klanten binnen een uur geholpen worden, zeven dagen per week, ongeacht seizoen. Twijfel je of je lekkage om spoed vraagt of kan wachten tot een geplande reparatie? Neem gerust contact op, wij denken graag mee over wat wel en niet kan wachten.

Persoonlijke noot van de dakdekker: eerlijk advies uit de praktijk

Na jaren op platte daken in en rond Amsterdam zie ik nog steeds dezelfde fout: mensen wachten tot de zomer omdat het “logisch” voelt, en boeken dan een aannemer pas in juni voor een klus die in augustus start. Tegen die tijd is het dak al drie maanden ouder geworden, met een zomer vol hittegolven waarin je materiaal eigenlijk niet optimaal verwerkt kan worden.

Een klant in Amstelveen belde ons in oktober voor een inspectie, niet omdat er iets mis was, maar uit voorzorg. We plande de renovatie in november, met stabiele temperaturen en een rustige agenda. Klus in vier dagen klaar, geen verrassingen. Vergelijk dat met een spoedklus die ik ooit deed op een bedrijfspand in Utrecht, midden in een hittegolf in juli, waarbij we noodgedwongen ’s ochtends om vijf uur begonnen om de bitumen nog enigszins koel te kunnen verwerken. Het werkte, maar het was geen ideale situatie voor niemand.

Paniek is nooit nodig, maar onderschat de impact van een slechte planning niet. Een dak dat je op tijd plant, kost je uiteindelijk minder stress en vaak ook minder geld dan een dak dat je forceert in het verkeerde seizoen.

Wanneer schakel je Top Roof Dakdekkers in?

Top Roof Dakdekkers is er niet alleen voor noodgevallen, al is dat waar we historisch sterk in zijn: onze 24/7 spoedservice zorgt dat je binnen een uur hulp krijgt bij een acute lekkage, ongeacht het uur of het seizoen. Maar de grootste winst zit in preventie: een inspectie vóór of na de winter voorkomt dat je in de drukke zomermaanden ineens moet wachten op een aannemer terwijl je dak al lekt.

Top Roof Dakdekkers

Wij plannen renovaties het hele jaar door, met voorkeur voor de stabielere periodes in lente en herfst, en houden rekening met materiaaltemperaturen, weersvoorspellingen en jouw budget. Voor grote projecten, zoals een compleet plat dak van 100 m² of meer, is planningszekerheid cruciaal: hoe eerder je een offerte aanvraagt, hoe meer keuzevrijheid je hebt in startdatum en materiaal.

Werk je in Amsterdam, Almere, Utrecht, Amstelveen of Amersfoort en twijfel je of je dak dit najaar of komend voorjaar aan renovatie toe is? Vraag een gratis dakinspectie aan of bekijk direct wat we bieden via onze pagina over dakdekkersdiensten.

Bronnen

Veelgestelde vragen

Hoe herken ik veroudering van mijn dakbedekking?

Let op scheuren, blaasvorming, loslatende naden, verzakkingen, verkleuring en verstopte afvoeren. Een inspectie vóór en na de winter helpt deze signalen op tijd te ontdekken.

Wat kost het om een dak van 100 m² te vervangen?

De kosten hangen af van materiaalkeuze, bereikbaarheid en seizoen, want vraag en aanbod beïnvloeden de prijs. Reken bij 100 m² grofweg het dubbele qua tijd van een dak van 50 m², dus enkele werkdagen, en vraag altijd meerdere offertes aan om een realistisch beeld te krijgen.

Is winter een slecht moment voor dakrenovatie?

Winter is niet ideaal voor grote geplande renovaties vanwege lage temperaturen en vorstrisico, maar is prima geschikt voor spoedreparaties en kleinere ingrepen.

Wanneer moet ik offertes aanvragen voor een dakrenovatie?

Vraag minimaal zes tot acht weken voor de gewenste startdatum offertes aan, zodat er ruimte is voor materiaalvoorraad en planning van vakmensen.

Kan ik in de zomer altijd een dakrenovatie laten uitvoeren?

Ja, mits verlijmingswerkzaamheden vroeg in de ochtend of laat in de middag plaatsvinden om oververhitting van het dakoppervlak te voorkomen.

Aanbeveling
